De flesta allvarliga olyckorna på en byggarbetsplats sker inte i rutinarbetet – de sker i moment som aldrig planerades i detalj. Schakten som skulle gå snabbt, det tunga elementet som lyftes utan riktig rigg, rivningen av en bärande vägg där ingen visste vad som satt bakom. Arbetsberedningen är bryggan mellan den övergripande arbetsmiljöplanen och det faktiska handgreppet: en konkret plan för ett kritiskt moment, gjord innan spaden går i marken.
Vill du komma igång direkt kan du använda vår gratis egenkontroll- och beredningsmall → och anpassa den för det moment du står inför.
Vad är en arbetsberedning – och skillnaden mot arbetsmiljöplanen (AMP)
En arbetsberedning är en detaljerad, stegvis plan för ett specifikt arbetsmoment. Den beskriver metoden, bryter ner momentet i delsteg, identifierar risken i varje steg och sätter konkreta skyddsåtgärder – allt innan arbetet startar. Det är alltså inte samma sak som en arbetsmiljöplan (AMP), som är projektets övergripande plan. AMP:n svarar på hur hela arbetsplatsen ska fungera säkert; arbetsberedningen zoomar in på det enskilda kritiska handgreppet.
Kopplingen till lagen går via det systematiska arbetsmiljöarbetet. AFS 2023:1 (SAM) ställer krav på att arbete med allvarliga risker ska ha skriftliga instruktioner för hur det utförs säkert. Arbetsberedningen är det praktiska sättet att uppfylla det kravet – dokumentet som gör den abstrakta instruktionen konkret för laget som ska stå där och jobba.
Måste man ha arbetsberedning? Vad 2025 års regler säger
Vid årsskiftet 2025 trädde ett omarbetat regelverk i kraft. Arbetsmiljöverket slog ihop och slimmade sina föreskrifter från 67 till 15. De tre som är mest relevanta här är AFS 2023:1 (systematiskt arbetsmiljöarbete), AFS 2023:3 (projektering och byggarbetsmiljösamordning, som ersatte gamla AFS 1999:3) och AFS 2023:13 (risker vid vissa typer av arbeten).
Ordet arbetsberedning står inte utpekat som en egen lagstadgad skyldighet. Men riskbedömning före arbete eller ändring, och skriftlig dokumentation av den, är lagkrav enligt AFS 2023:1. Arbetsberedningen är det verktyg som gör att du faktiskt lever upp till kravet i praktiken. Dessutom har Bas-U ett samordningsansvar enligt AFS 2023:3: att se till att arbetsberedningar finns för riskfyllda moment och att de stämmer med andra entreprenörers arbete på platsen.
När ska du göra en arbetsberedning?
Tänk i två spår. Det första spåret är de lagstadgade särskilda riskerna. En arbetsmiljöplan är obligatorisk från dag ett – oavsett projektets storlek, antal arbetare eller längd – så snart något av de 13 arbetena med särskild risk förekommer. Just de momenten är också de självklara kandidaterna för en skriftlig arbetsberedning. De vanligaste är:
- Fallrisk där höjdskillnaden är 2 meter eller mer.
- Risk att begravas i jordmassor eller sjunka ner i lös mark – schakt är ett klassiskt exempel.
- Arbete nära högspänningsledningar.
- Arbete där fordonstrafik passerar.
- Arbete med sprängämnen.
- Arbete i brunnar, tunnlar eller under jord.
- Rivning av bärande konstruktioner eller hälsofarliga material.
En praktisk tumregel för schaktning: schakt djupare än 1 meter ska släntas eller stämpas/stöttas på grund av ras- och begravningsrisken. Det är en typisk utlösare för en skriftlig arbetsberedning.
Det andra spåret är omdöme. Även utanför de 13 punkterna bör du göra en arbetsberedning för moment som är nya, riskfyllda, tidspressade eller komplicerade och otypiska. Det behöver inte vara livsfarligt för att förtjäna tio minuters strukturerad planering – det räcker att laget gör något de inte gjort förut.

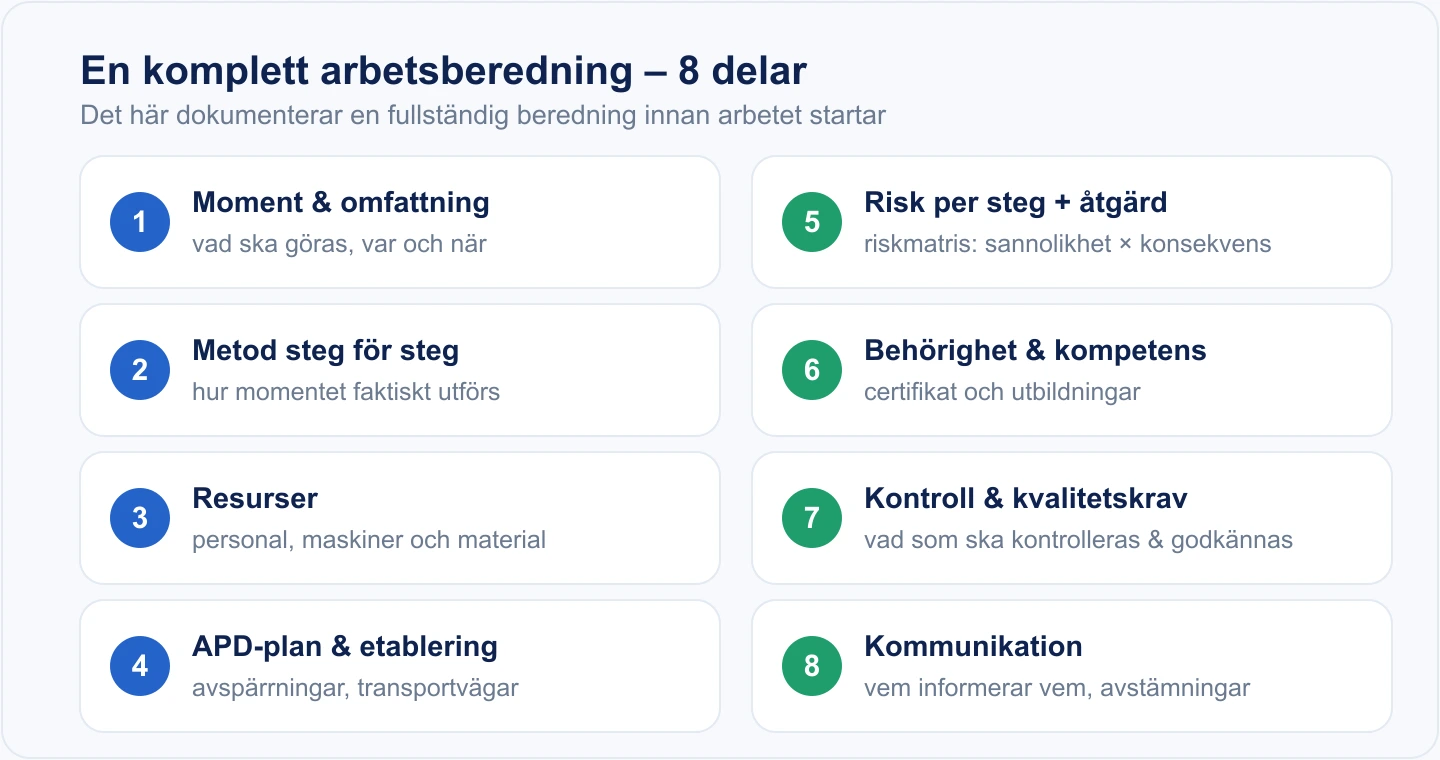

Så här ser en komplett arbetsberedning ut – innehåll och mall
En fullständig arbetsberedning dokumenterar normalt:
- Moment och omfattning – vad ska göras, var och när.
- Metodbeskrivning steg för steg – hur momentet faktiskt utförs.
- Resurser – personal, maskiner och material.
- APD-plan och etablering – hur ytan disponeras, avspärrningar, transportvägar.
- Risk per steg med åtgärd – bedömd via en riskmatris, sannolikhet gånger konsekvens.
- Behörighet och kompetens – vilka certifikat och utbildningar som krävs.
- Kontroll och kvalitetskrav – vad som ska kontrolleras och godkännas.
- Kommunikation – vem informerar vem, och vilka avstämningar som gäller.
När du sätter åtgärder, följ åtgärdshierarkin: försök först eliminera risken helt. Går det inte, minimera den – tekniska åtgärder före personliga och organisatoriska, och personlig skyddsutrustning som sista led, inte första.
Exempel – schakt 1,8 m för ledningsdragning. Steg: etablering och utsättning, grävning, arbete i schakt, återfyllning. Risk i grävsteget: ras (sannolikhet medel, konsekvens allvarlig). Åtgärd: slänta enligt jordart eller stämpa; ingen får vistas i schakt under grävning; avspärrning mot fordonstrafik. Risk i schaktsteget: fall från kant över 2 m samt påkörning – åtgärd: skyddsräcke vid kant, stege var tionde meter, vakt vid trafik. Behörighet: maskinförare med rätt utbildning. Kontroll: schaktbotten och släntlutning kontrolleras innan någon går ner.
Vem gör den – och varför yrkesarbetaren måste vara med
Ansvaret för att ta fram arbetsberedningen ligger på arbetsgivaren – entreprenören – och i praktiken på arbetsledare eller platschef. Men den ska göras tillsammans med yrkesarbetarna som ska utföra jobbet. Deras handfasta erfarenhet är avgörande för att upptäcka riskerna och välja rätt metod; en beredning som skrivs ensam bakom ett skrivbord missar det som bara den som stått i schakten vet.
Beredningen gås igenom med laget precis före start, ofta som en kort skyddsrond eller genomgång. Och den är ett levande dokument: ändras förutsättningarna – ny jordart, väderomslag, en maskin som inte dök upp – uppdateras beredningen innan arbetet fortsätter.
Vanliga misstag att undvika
- Att kopiera en gammal beredning rakt av utan att anpassa den till dagens moment och plats.
- Att skriva den utan yrkesarbetarna och tappa den praktiska riskkännedomen.
- Att sätta PPE som första åtgärd i stället för att först försöka bygga bort risken.
- Att låta den ligga orörd när förhållandena ändras.
- Att glömma samordningen med andra entreprenörer – Bas-U:s ansvar.
Så gör du i ByggExp
I ByggExp arbetar du med beredning och egenkontroll i samma flöde som resten av projektet. Du utgår från en mall, bryter ner momentet i steg och kopplar risker och åtgärder direkt till arbetet – i stället för lösa Word-filer som ingen hittar. Dokumentationen sparas digitalt så att du kan visa upp riskbedömning och skriftliga instruktioner om Arbetsmiljöverket frågar, och laget når genomgången i mobilen ute på plats. Verktyget ersätter inte ditt omdöme eller Bas-U:s ansvar – men det gör att inget kritiskt moment glider igenom oplanerat.
Vanliga frågor
Är arbetsberedning ett lagkrav?
Ordet arbetsberedning står inte utpekat i föreskrifterna. Men riskbedömning före arbete och skriftlig dokumentation av den är lagkrav enligt AFS 2023:1, och arbetsberedningen är det praktiska sättet att uppfylla kravet på skriftliga instruktioner för arbete med allvarliga risker.
Vad är skillnaden mellan arbetsberedning och arbetsmiljöplan?
Arbetsmiljöplanen (AMP) är projektets övergripande plan. Arbetsberedningen är en detaljerad, stegvis plan för ett enskilt kritiskt moment – metod, resurser och skyddsåtgärder steg för steg.
När krävs förhandsanmälan till Arbetsmiljöverket?
Förhandsanmälan krävs när arbetet väntas pågå i mer än 30 arbetsdagar med fler än 20 personer sysselsatta samtidigt, eller när det omfattar mer än 500 persondagar. Behövs förhandsanmälan krävs alltid även en arbetsmiljöplan.
Vem ansvarar för att arbetsberedningen görs?
Arbetsgivaren, i praktiken arbetsledare eller platschef, men den ska tas fram tillsammans med yrkesarbetarna. Bas-U har samordningsansvaret för att beredningar finns för riskfyllda moment och stämmer med andra entreprenörers arbete.
