Entreprenadkontrakt mall gratis – så håller avtalet vid tvist

Entreprenadkontrakt mall gratis – så håller avtalet vid tvist

Varje år förlorar byggföretag pengar på arbeten de faktiskt utfört – inte för att jobbet var dåligt, utan för att avtalet var svagt eller muntligt. När beställaren bestrider en faktura eller påstår att något var fel är det avtalstexten som avgör, inte vad ni kom överens om över telefon. Ett muntligt avtal är giltigt, men i praktiken näst intill omöjligt att bevisa. Den här guiden går igenom vad ett entreprenadkontrakt måste innehålla för att hålla vid tvist – och ger dig en entreprenadkontrakt mall gratis som du kan fylla i och skicka samma dag.

Vill du komma igång direkt kan du bygga ett bindande avtal från offert till underskrift med vår gratis offert- och avtalsmall ->.

Fyll i och ladda ner ett färdigt entreprenadkontrakt (PDF & Excel) med vår gratis mall ->

Vad är ett entreprenadkontrakt – och varför räcker inte offerten?

Många hantverkare blandar ihop offert, beställning och kontrakt. En offert är ett anbud – ett erbjudande om pris och omfattning. Först när beställaren accepterar uppstår ett bindande avtal, men en accepterad offert reglerar sällan tidplan, betalning, ÄTA eller garanti. Det är där kontraktet kommer in: det samlar alla villkor på ett ställe och blir det dokument en domstol eller besiktningsman läser om det uppstår en konflikt.

Ett skriftligt avtal är alltid att föredra av bevisskäl. Vid tvist är det avtalstexten och uppdragsbeskrivningen som avgör vad som räknas som fel eller avtalsbrott. Muntliga avtal gäller juridiskt, men ord mot ord vinner sällan i en förhandling. Skriv ner det, låt båda parter signera, och du har flyttat övertaget till din sida.

Utförandeentreprenad (AB 04) eller totalentreprenad (ABT 06)?

De svenska standardavtalen inom entreprenad ges ut av BKK, Byggandets Kontraktskommitté. De är väl förankrade och används i princip uteslutande mellan näringsidkare i både offentliga och privata projekt. Vilket avtal du hänvisar till i kontraktet styr vem som bär risken.

AB 04 används vid utförandeentreprenad: beställaren står för projekteringen och du som entreprenör utför arbetet enligt beställarens handlingar. ABT 06 används vid totalentreprenad: du ansvarar för både projektering – helt eller till väsentlig del – och utförande. Det ger beställaren en enda kontaktpunkt och ett samlat funktionsansvar, men lägger också mer risk på dig. Vid sidan av dessa finns ABK 09 för konsultuppdrag och ABM 07 för materialleveranser. Poängen: skriv uttryckligen i kontraktet vilket standardavtal som gäller, annars uppstår osäkerhet om vad som avtalats. Läs mer i vår guide om AB 04 och ABT 06.

Konsument eller näringsidkare – helt olika spelregler

Innan du väljer mall måste du veta vem du bygger åt. Mellan näringsidkare råder avtalsfrihet, och AB 04 eller ABT 06 gäller det ni skriver. Men vid entreprenad åt konsument gäller konsumenttjänstlagen tvingande till konsumentens förmån. Avtalsvillkor som ger konsumenten sämre skydd än lagen är utan verkan – de blir helt enkelt ogiltiga, oavsett vad ni skrivit under.

Använder du fel mall kan alltså dina klausuler bli verkningslösa i efterhand. För konsumententreprenad finns färdiga standardformulär framtagna gemensamt av bland andra Konsumentverket och byggbranschen: ABS 18 för ny- och tillbyggnad av småhus, och Hantverkarformuläret 17 för mindre arbeten och ombyggnad. Vi har en separat genomgång av ABS 18 och Hantverkarformuläret 17. Ta reda på vem motparten är först – det avgör vilket dokument som faktiskt håller.

Det här måste kontraktet innehålla för att hålla vid tvist

Ett giltigt skriftligt entreprenadkontrakt bör alltid täcka följande punkter. Saknas någon av dem är det oftast just den luckan motparten utnyttjar:

  • Parter och org.nr – vem beställer och vem utför, med fullständiga uppgifter.
  • Arbetsomfattning – vad som ingår och, minst lika viktigt, vad som uttryckligen exkluderas.
  • Prismodell – fast pris, löpande räkning eller takpris. Ange vilket, och vad som händer om ramen överskrids.
  • Betalplan – delbetalningar kopplade till avstämda etapper i stället för en klumpsumma på slutet.
  • Tidplan och vite – start- och sluttider samt vilket vite som utgår vid försening.
  • ÄTA-hantering – att ändrings-, tilläggs- och avgående arbeten ska beställas skriftligt innan de utförs.
  • Besiktning – hur och när slutbesiktning sker.
  • Garanti- och ansvarstid – vad som gäller efter godkänd besiktning.
  • Försäkring – att entreprenören har giltig ansvarsförsäkring.
  • Hävning – under vilka förutsättningar avtalet får hävas.

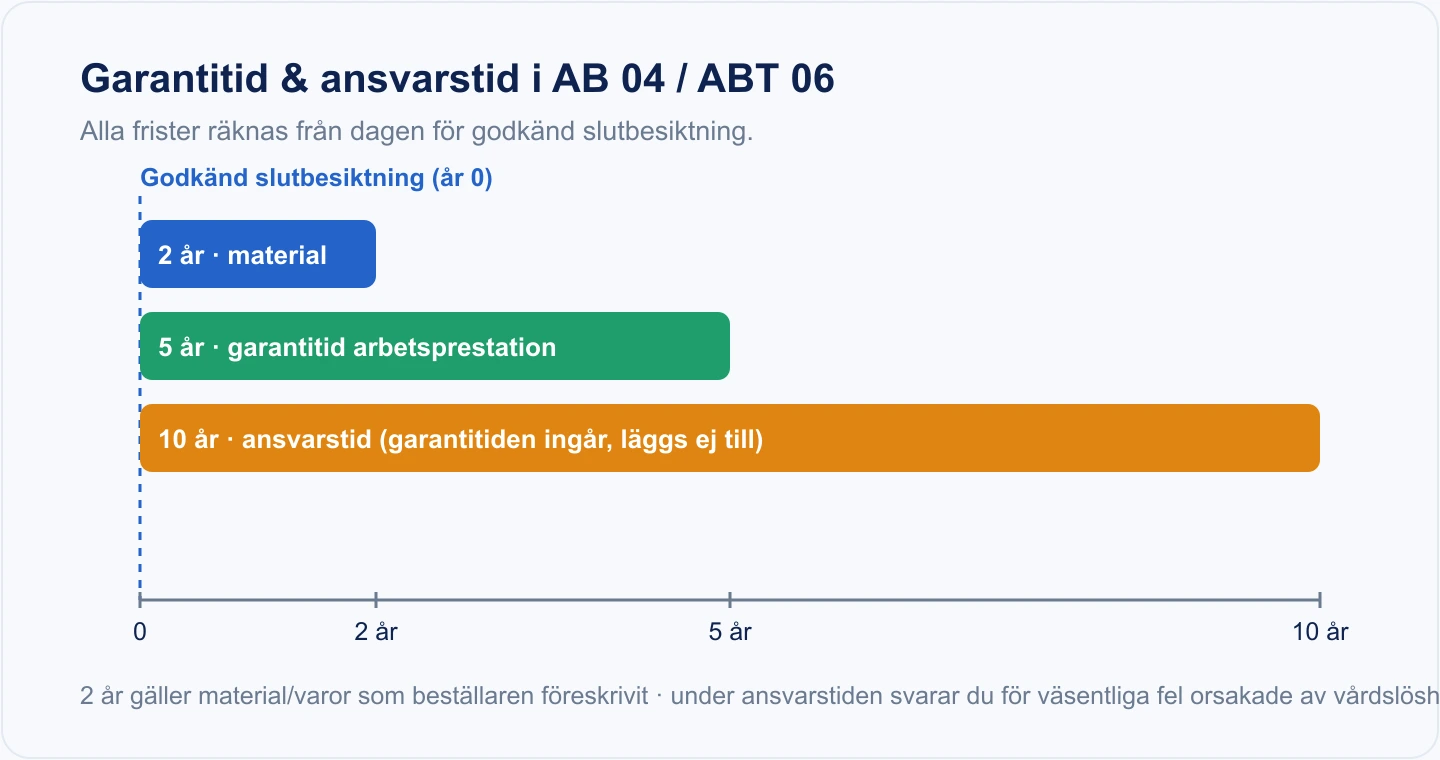

Garantitid, ansvarstid och besiktning – siffrorna du inte får missa

I AB 04 och ABT 06 är garantitiden 5 år för entreprenörens arbetsprestation och 2 år för material och varor som beställaren föreskrivit. Ansvarstiden är totalt 10 år från godkänd slutbesiktning (garantitiden ingår i den – den läggs inte till utöver de 10 åren) – under den tiden svarar du för väsentliga fel som orsakats av vårdslöshet. Slutbesiktningen är alltså startpunkten som räknar ner alla frister, vilket gör den till en av de viktigaste händelserna i projektet att dokumentera.

För konsumententreprenader gäller andra frister. Reklamationstiden enligt konsumenttjänstlagen är skälig tid, dock senast 3 år efter att uppdraget avslutats – men hela 10 år för arbete på mark, byggnader eller andra fasta anläggningar. Ett kontrakt som inte speglar rätt frister för rätt motpart ger dig falsk trygghet.

ÄTA-arbeten: vanligaste orsaken till att du inte får betalt

ÄTA-arbeten – ändrings-, tilläggs- och avgående arbeten – är en av de absolut vanligaste tvistefrågorna i branschen. Enligt AB och ABT ska ÄTA beställas och regleras skriftligt. Gör du merarbete på muntlig begäran riskerar du att stå utan betalt när fakturan bestrids. Regeln är enkel: kräv skriftlig beställning innan du utför tilläggsarbetet, och dokumentera löpande. En rad i ett mejl räcker långt jämfört med ett handslag. Fördjupa dig i ÄTA-arbeten och hur du säkrar betalt.

Så gör du i ByggExp

I ByggExp bygger du kontraktet direkt ur offerten så att omfattning, pris och villkor följer med hela vägen till underskrift – du behöver inte skriva av samma uppgifter tre gånger. Mallen är anpassad för svenska förhållanden 2026 och innehåller fälten för parter, prismodell, tidplan, ÄTA och garanti som guiden ovan går igenom. Du fyller i formuläret och får ut en färdig PDF att signera. ByggExp ger dig strukturen och dokumentet – vid en verklig tvist bör du alltid stämma av det specifika ärendet med en jurist.

Vanliga frågor

Är en muntlig entreprenad giltig?

Ja, ett muntligt avtal är juridiskt bindande. Problemet är bevisningen: vid tvist är det avtalstexten som avgör vad som gäller, och muntliga överenskommelser är mycket svåra att styrka. Skriv därför alltid ner avtalet.

Måste jag använda AB 04 eller ABT 06?

Nej, det finns ingen lag som tvingar fram dem, men mellan näringsidkare används de i princip uteslutande eftersom de är väl förankrade och förutsägbara. Ange tydligt i kontraktet vilket standardavtal som gäller. Åt konsument använder du i stället ABS 18 eller Hantverkarformuläret 17.

Vad kostar det att inte ha skriftligt avtal?

Ofta hela merarbetet. Utan skriftlig ÄTA-beställning eller tydlig omfattning riskerar du att inte få betalt för utfört arbete, och en tvist tar tid och resurser oavsett utgång. Ett par minuter på ett kontrakt är billig försäkring.

Vilken prismodell bör jag välja?

Det beror på projektet. Fast pris ger beställaren förutsägbarhet men lägger risken på dig, löpande räkning flyttar risken till beställaren, och takpris är en kompromiss. Oavsett vilket ska modellen framgå uttryckligen i kontraktet.
